Bautechnologie der Aluminiumschalung für Bauprojekte
Befragung und Auswahl
(1) Der Vermesser misst alle Kantenlinien der Wandstollen und die 300 -mm -Steuerlinie basierend auf der Achse. Der Schweißer vervollständigt die Positionierung der Stahlstangen innerhalb von 2 Stunden nach den Kantenleitungen.
(2) Der Standortvermesser {- überprüft die richtige Position der Wandstudelenkandleitungen und die Positionierung von Stahlstangen basierend auf den Steuerungsleitungen.
(3) Verwenden Sie ein Level, um die Erhöhung des aktuellen Bodens zu messen, um festzustellen, ob es sich im Kontrollbereich befindet. Es sollte eher niedriger als höher sein. Wenn es einen Zentimeter überschreitet, sollte eine angemessene Nivellierungsbehandlung durchgeführt werden.


Positionierung von Bewehrung
Das Schweißpositionierungsbewusstsein sollte innerhalb von 2 mm kontrolliert werden. Bewehrungsstab sollte mit einer geeigneten Schutzschicht geschützt werden. Jede Bewehrung, die diesen Bereich überschreitet, sollte sofort entsorgt werden. Die Positionierung von Bewusstsein sollte an der Basis der Wandstollen geschweißt werden, ungefähr 50 mm über dem Boden und 600 mm voneinander entfernt. Schweißen eines Brunnens - geformte Siegel am Ende des Siegels.

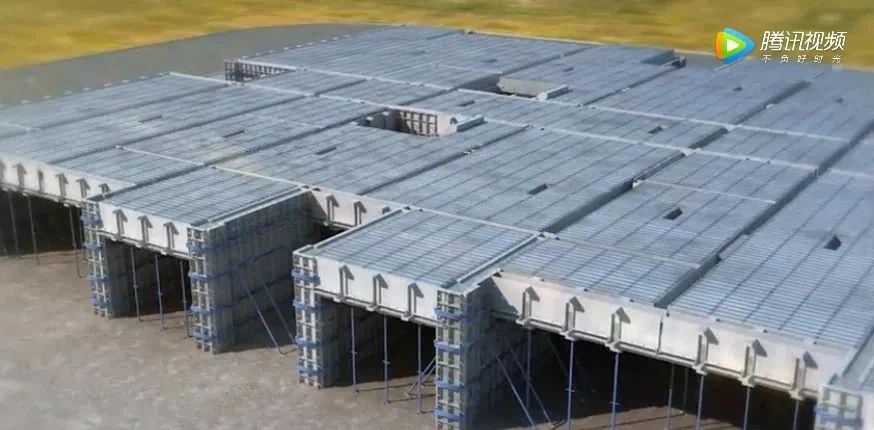

Schalungsplatzierung
Ordnen Sie die Schalung ordentlich nach Bereich und Raum an. Wenden Sie einen Release -Agenten an, der speziell für die Aluminiumschalung formuliert wurde (Qualitätsstandards: zertifiziert durch einen seriösen Hersteller, der gegen Sonnentrocknung und Regen resistent).
Wandverkleidung Installation
Arbeitsvorbereitung → Schalung Heben → Wandplattensortierung → Aufbringen von Release -Agenten → Wandverkleidung Installation → Wandpaneel -Verschluss Installation → Stifte und Stifte: Jede Wandplatte muss alle 300 mm einen Stift haben. Bodenplatten müssen zehn Stifte haben und Strahlen müssen alle 200 mm einen Stift haben. Beginnen Sie mit der Wandpositionierungsleitungen mit der Versiegelung der Paneele am Ende und installieren Sie die Wandpaneele gleichzeitig auf beiden Seiten gemäß den nummerierten Zeichnungen. Eine Ebene ist erforderlich, um die Vertikalität und Flachheit der Wandschalung während der Montage kontinuierlich anzupassen. Scherwände müssen installiert werden, um die Qualitätsanforderungen zu erfüllen. Zementstreifen müssen auf die Bewehrung platziert werden, wobei der vertikale Abstand zwischen jedem durch - Wandschraube und der horizontale Abstand zwischen jedem durch - Wandschraube die gleiche Breite wie die Wand ist. Der vertikale und horizontale Abstand der inneren Stützen müssen streng horizontal sein, und die linke und rechte Seite müssen senkrecht zur Wandlinie sein. Dieser Prozess wirkt sich direkt auf die Flachheit und Vertikalität der Wandoberfläche aus und sollte von einer engagierten Person geprüft werden. Strahl- und Plattenkonstruktion
Strahlschalung Installation
Arbeitenvorbereitung → Übertragung einer einzelnen Top -Schalung → Reinigung der Strahlbodenschalung → Verbindung der Balkenbodenschalung → Übertragung der Strahlbodenschalung → Reinigung und Installation von innerer und äußerer Strahlschalung → Qualitätsinspektion und Anpassungsnotizen: Balken- und Slab -Installation folgt dem Prinzip der Primärstrahlen. Strahlboden weniger oder gleich 3M sollten als Ganzes installiert werden. Diejenigen, die größer als 3 m sind, sollten in Abschnitten installiert werden, wobei jeder Abschnitt 3M nicht überschreitet. Nachdem der Strahlboden vollständig installiert ist, können Sie ihn unverzüglich und grob auf den neuesten Stand bringen. Nachdem die Wand vertikal ausgerichtet ist, installieren Sie die Bodenbalkenschalung der Bodenstrahlbalken. Die Schalung des Bodenstrahls sollte zuerst mit der unteren Schalung und dann mit der Seitenschalung nach vertikaler Ausrichtung installiert werden.

Bodenschalung Installation
Work Preparation → Cleaning and Connecting Frames → Transferring Floor C-Channels → Installing Floor C-Channels → Transferring Frames → Installing Frames → Transferring Floor Panels → Cleaning and Installing Floor Panels → Applying Release Agent → Installing Pre-Drilled Holes → Quality Inspection and Adjustment
Installation der Treppenschalung
Arbeitsvorbereitung → Übertragung von Treppenwandplatten → Installieren von Wänden der unteren Treppen → Treppe installieren.
Verstärkung der Wandsäule Schalung
Arbeitsvorbereitung → Übertragung der Rücksperrung → Backklammer installieren → Übertragen von diagonalen Klammern → Installieren von diagonalen Klammern → Wandtafelketten und Windhaken → Qualitätsprüfung und -anpassung übertragen
